施工進度保障案例

作者:admin 時間:2023-02-15 15:17:24

(一)項目概況

建設方:中(zhong)國移動云南公司昆(kun)明分公司

項(xiang)(xiang)目(mu)名稱:2015年昆明(ming)分公司4G三(san)期(qi)第一批(4.3.1.2期(qi))基(ji)站傳輸接入段(duan)單項(xiang)(xiang)工程

工期(qi):2015年9月26——9月30日(ri)(5天)

(二)背景

本項(xiang)目(mu)為(wei)2015年(nian)昆明分公司(si)4G三期(qi)第一(yi)批(4.3.1.2期(qi))基站傳輸接入段(duan)(duan)單(dan)項(xiang)工(gong)(gong)程(cheng),由于(yu)該項(xiang)目(mu)光纜到(dao)(dao)位時間較晚,預計到(dao)(dao)貨時間至(zhi)要求完工(gong)(gong)時間僅5天,需要完成的(de)工(gong)(gong)程(cheng)量為(wei)50個(ge)段(duan)(duan)落,考慮到(dao)(dao)各種(zhong)可能(neng)影響到(dao)(dao)工(gong)(gong)程(cheng)進度的(de)因素,為(wei)確保項(xiang)目(mu)能(neng)在“十一(yi)”之(zhi)前完工(gong)(gong),并一(yi)次性通過驗收,故制定本進度保障方(fang)案。

(三)沖刺目標

1、沖(chong)刺工程量:50段落。

2、工期:至2015年(nian)9月(yue)30日止(共計5天,進度:10段/天)。

3、質量指標:一次(ci)性通過驗收。

4、安(an)全指標:0次(ci)。

5、站點明(ming)細(部分(fen))

(四(si))保障資源投入情況

1、施工隊投入:13隊。

2、車(che)輛(liang):26臺(tai)(施工車(che)輛(liang)22天,物(wu)資應急車(che)輛(liang)4臺(tai))。

(五)進度保障結果

當月下旬,甲供物資按(an)正常(chang)到(dao)位,云南國豪通(tong)信(xin)集團有限公司按(an)照(zhao)計劃投入施工(gong)隊伍13支(zhi),每隊6人(ren)(不含駕(jia)駛員),在工(gong)程(cheng)實施期間,未收到(dao)天氣影響,截止2015年9月30日(ri),已經超額完(wan)成(cheng)沖刺(ci)任務。得到(dao)甲方的認可。

附圖片:

國豪(hao)公司部(bu)署沖刺任務

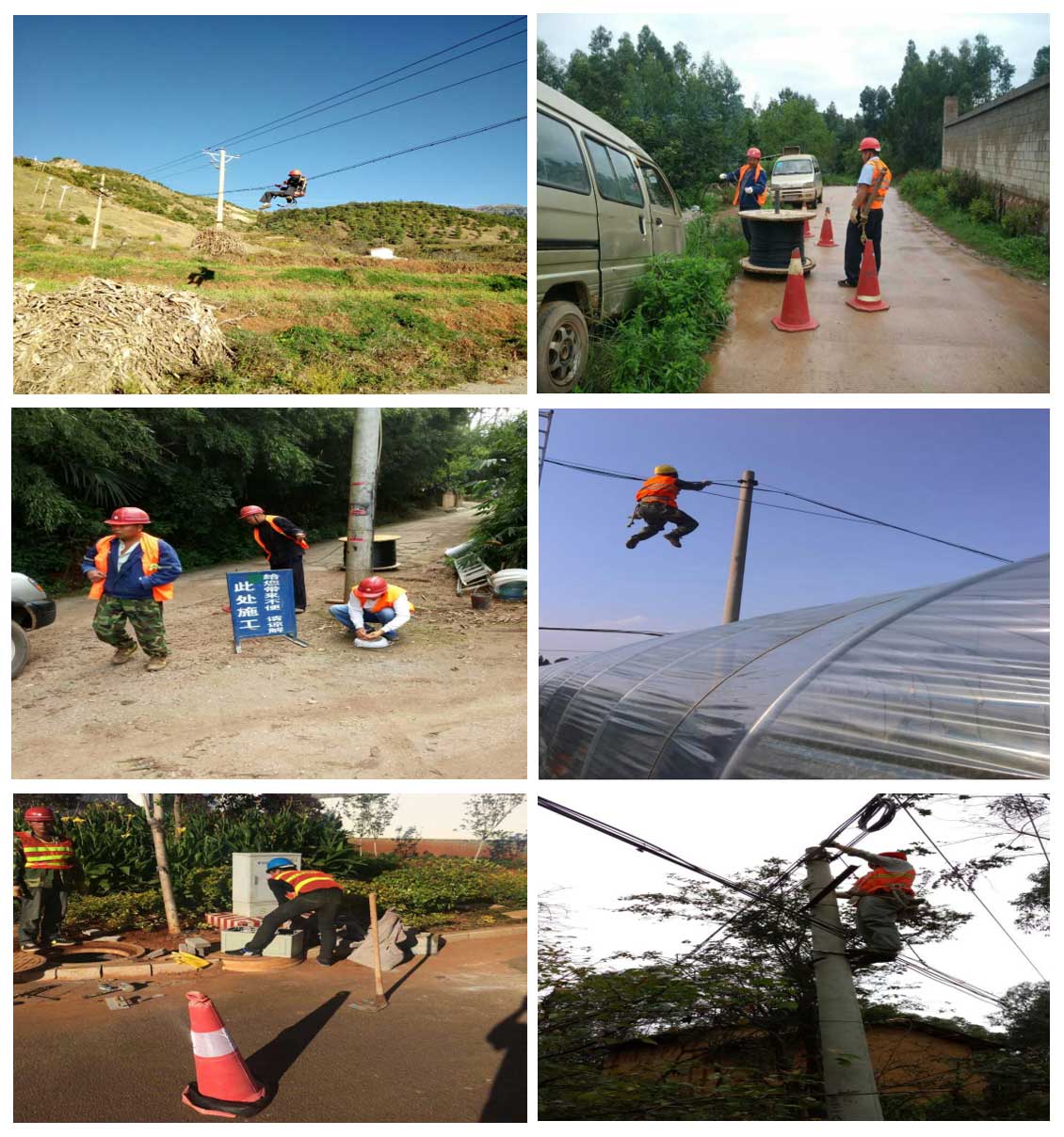

部分施工人員現場施工圖片(pian)

進度執行情況
